全塑型塑膠跑道施工工藝
2021-10-12 08:47 來自: 塑膠跑道網
全塑型自結紋塑膠面層施工工藝
塑膠跑道施工前首先檢查基礎根底,其要求體現:平整度、斜度、強度和穩定性、排水系統、保養期幾個方面,完善好這幾個方面后,才是正式的施工操作。

1、中小學、大學以及各類院校的運動場所;
2、人行道、小區公園、游樂園等地上。
全塑型跑道施工條件
1、如未到達以上要求,應叫校方(業主)予以整改到達以上要求后方可施工。
2、新瀝青根底應至少確保20天維護后方可進行塑膠面層施工;
3、應確保根底無起砂、無裂縫、無開裂、無起鼓等有關塑膠面層施工標準規則,根底平整度、斜度需契合施工圖紙規劃要求;
全塑型跑道施工天氣溫度條件
1、底涂施工前若下雨,需待施工面干燥后才可繼續施工。
2、施工平均氣溫低于10℃,空氣濕度較大或雨天應中止施工。
3、夏季施工,要盡量避開正午高溫段。
4、在施工過程中突發事件:勁風:應立即中止拌料出產,并用PVC薄膜蓋好未固化的膠層,機械設備以及料桶等物避免塵埃廢物進入。下雨:應立即停機,整理機內物料(已拌好的當廢物處理掉,未拌好的及正在施工的場所,機械設備、膠粒都應立即蓋嚴,切不可受潮,避免影響雨后施工)。

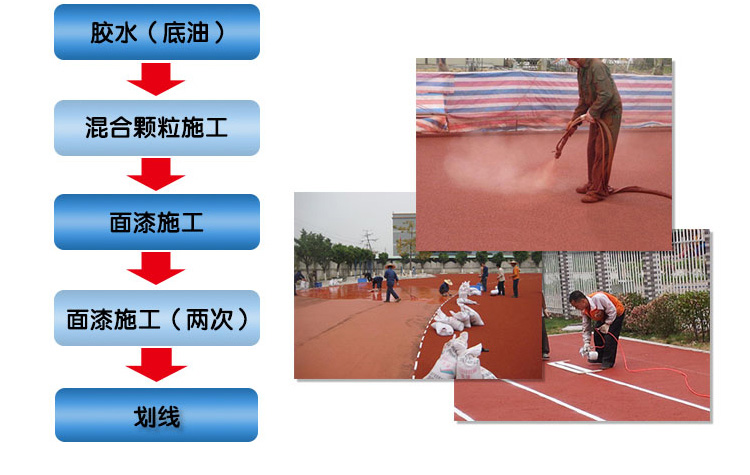

全塑型塑膠跑道施工操作
1、丈量根底高度,平整度、與斜度,斷定鋪裝規模,依據塑膠鋪裝機的作業寬度及鋪裝方向放樣并用記號筆畫出施工底線。
2、對施工運用的材料做好小樣。
3、根底處理:將丙烯酸乳液、108膠水、石英砂、水泥按必定份額充沛混合后涂于瀝青根底,做封底處理。待封底處理并干固后,將跑道PU料(A、B料)按份額投入拌和機中充沛拌和,各種材料充沛拌和,并依據需要適量參加催化劑。
4、跑道底層:(分兩層施工,第二遍適量的多加稀釋劑,添加材料的流平性。)拌和后的PU材料用小斗車運至施工現場,依據畫好的底線及設定的虛鋪的系數鋪于作業區內,用分料器均勻?qū)⒉牧仙⒉,勿使過火會集或渙散。
5、依據鋪裝厚度要求,及時調整。
6、鋪裝操作工序須在材料可施工時刻內完結。
7、兩片作業區的接縫處需細心處理,邊鋪裝邊壓平。
塑膠層的規劃方案及結構論說
塑膠層選用光面全塑形型鋪設,3mm底材+2mm面材
結 構:3mm底材+2mm面材
組成配比:底材--甲組分:乙組分=1:4歸納料3mm
面材--甲組分:乙組分=1:3歸納料2mm
添加料:稀釋劑和催化劑依照施工現場的氣溫文濕度進行調整。稀釋劑一般為歸納料的3%左右,催化劑為0.8% 左右,視實際情況而定。
全塑型跑道面層噴涂
面層噴涂是施工過程中很重要的部分,施工質量的好與壞,將直接影響塑膠跑道全體質量和運用壽命。優質的材料、合理的配比、專業的設備及嫻熟的施工操作才干確保優秀的產品和過硬的質量。
1、將所需的膠水、色膏和紅膠粉按份額倒入專用膠漿拌和機中充沛拌和,使均勻。
2、當運用量小于包裝時,使用磅稱準確稱量。
3、選用專用的高壓高粘度噴涂機進行噴涂施工。
4、注意噴涂時的均勻性勿過火會集或渙散,不出現色差,確保粒子的密度和粘結牢度。
5、噴涂作業區與其他區域在原料或色彩不一起,用東西遮擋避免污染。
6、視面層具體情況,反方向穿插噴涂2道。
場所整理
1、對整理后可能形成的場所損害進行修補。
2、整理拌和站及周圍施工活動區。
6、跑道劃線施,跑道劃線施工部分分為測繪放樣和畫線兩大組成部分。
測繪放樣
1、以跑道線內圈第一條線為基準,有必要準確測定。先放大線(直道、彎道)再放位線(各種競賽起跑終點線、障礙賽欄位線等)。
2、經檢驗復核無誤。
3、畫線:畫線師通過專業培訓并配以標線漆,進行畫線。
4、標準漆膜線寬為125px,滑潤不刺眼,不得有穿插現象。
5、字符噴涂應明晰、美觀,字體規矩。
完工后現場清場
1、將各場所附件就位,如跳遠的起跑板、撐桿跳的植桿箱等。
2、完畢后,細心整理場所(包含拌和站、材料堆放點及生活區、周圍環境)。拆除 并通知有關方面檢驗。
組織檢驗
準備好檢驗單,及應移送甲方的技能文件材料,請貴廠有關部門派員現場組織檢驗,并填寫施工檢驗單。此作業需1天時刻。
